路基监测与观测
一、软基工程观测
(一)沉降与稳定监测与观测的适用 *** 和范围见下表1。
表1 监测范围表
观测项目 微信号:MeetyXiao 添加微信好友, 获取更多信息 复制微信号 | 仪表名称 | 观测目的 |
地表沉降观测 | 地表型沉降计 (沉降盘) | 用于沉降管理。根据测定数据调整填土速率;预测沉降趋势,确定等载预压卸载时间;提供施工期间沉降土方量的计算依据 |
地表水平位移及隆起量 | 地表水平位移桩(位移边桩) | 用于稳定管理。检测地表水平位移及隆起情况,以确保路堤施工的安全预稳定 |
地下土体分层水平位移量 | 地下水平位移计(测斜管) | 用于稳定管理与研究。用作掌握分层位移量,推定土体剪切破坏的位置,软土指标较差,填土较高,填方路基在施工过程中易失稳时采用。 |
(二)观测点的设置如图1示。观测点的位置、数量及埋设按设计要求。

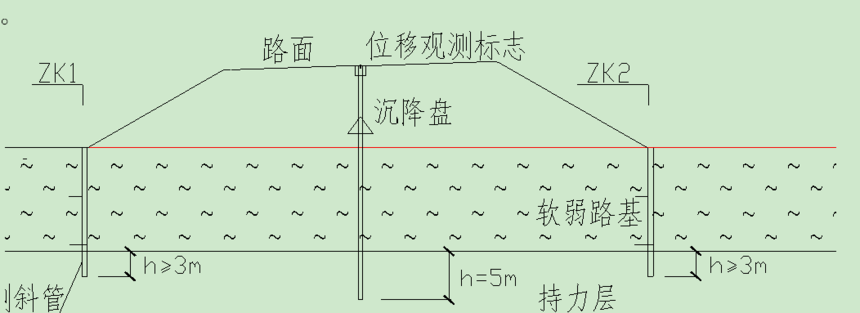

图1软基处理沉降盘、测斜管、位移观测埋设
(三)在施工期间应严格按设计要求同步进行沉降和稳定的跟踪观测。观测资料应及时收集整理和汇总分析,以指导施工和提供相关单位的评估依据。
二、路堑边坡或滑坡监测
(一)沉降与稳定监测与观测的适用 *** 和范围见下表2。
表2边坡监测 ***
观测项目 | 监测 *** | 监测目的 |
地表沉降量 | 全站仪、光电测距仪 | 观测地表位移、变形发展情况。 |
水准仪 | ||
标桩、直尺或裂缝计 | 观测裂缝发展情况。 | |
地下位移监测 | 测斜仪 | 探测相对于稳定地层的地下岩 *** 移,证实和确定正在发生位移的构造特征,确定潜力在滑动面深度,判断主滑方面,定量分析评价边(滑)坡的稳定状况,评判边(滑)坡加固工程效果。 |
地下水位监测 | 人工测量 | 观测地下水位变化与降雨关系,评判边坡排水措施的有效性。 |
支档结构变形、应力 | 测斜仪、分层沉降仪压力盒、钢筋应力计 | 支档构造物岩土体的变形观测,支档构造物与岩土体间接触压力观测。 |
(二)观测点的位置、数量及埋设按设计要求。
(三)在施工期间应严格按设计要求同步进行沉降和稳定的跟踪观测。在观测过程中,如出现异常情况,应立即进行检查,处理完毕后,方能继续观测。观测资料应及时收集整理和汇总分析,以指导施工和提供相关单位的评估依据。
三、高路堤稳定和沉降观测
(一)沉降与稳定监测与观测的适用 *** 和范围见下表3。
表3高路堤监测 ***
观测项目 | 仪具名称 | 观测目的 |
地表水平位移量及隆起量 | 地表水平位移桩(边桩) | 用于稳定监控,确保路堤施工安全和稳定 |
地下土体分层水平位移量 | 地下水平位移计(测斜管) | 用于稳定监控和研究,掌握分层位移量,推定土体剪切破坏位置,必要时采用 |
路堤顶沉降量 | 地表型沉降计(沉降板或桩) | 用于工后沉降监控,预测工后沉降趋势,确定路面施工时间 |
(二)观测点的设置如图2、3示,数量及埋设按设计或合同文件要求。

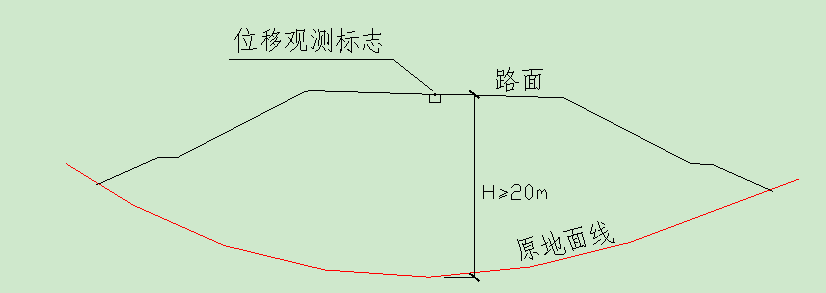

图2高填方路基位移观测埋设

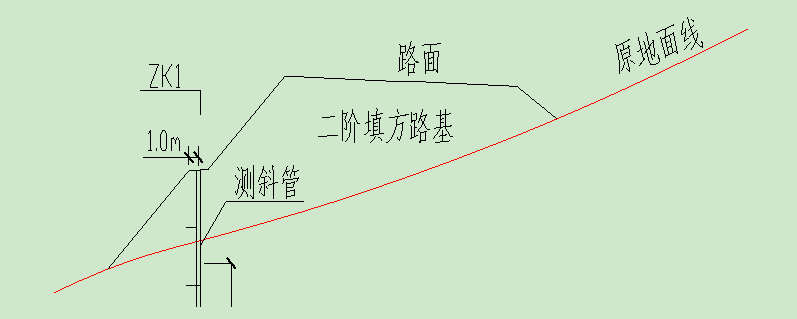

图3高填方路基测斜管埋设位置
(三)在施工期间应严格按设计要求同步进行沉降和稳定的跟踪观测。在观测过程中,如出现异常情况,应立即进行检查,处理完毕后,方能继续观测。观测成果应及时整理,将作为工程验收的资料归档。
四、预应力锚固工程
(一)沉降与稳定监测与观测的适用 *** 和范围见下表4。
表4预应力锚固监测
预应力锚杆工作阶段 | 监测内容 | 监测项目 | |
施工阶段 | 锚杆体 | 锚杆工作状态及锚杆的施工质量 | 锚杆张拉力;锚杆伸长值;预应力损失 |
锚固对象 | 加固效果 | 被锚固体的位移及变化 | |
工程运营阶段 | 锚杆体 | 锚杆的工作状态 | 预应力值变化 |
锚固对象 | 锚固工程安全状况 | 被锚固体的位移及变化 |
(二)观测点的位置、数量及埋设按设计要求。
(三)一般情况下,锚杆张拉锁定后之一个月内每日观测一次;2~3个月内每周观测一次;4~6个月内每月观测3次;7个月~1年内每月观测两次;1年以后每月观测一次。在观测过程中,如出现异常情况,应立即进行检查,处理完毕后,方能继续观测。观测成果及时整理,之一年内的观测成果将作为工程验收的资料。
(四)坡 *** 移监测
在路堑高边坡防护加固工程施工过程中一般都要求对其坡体进行变形控制与监测,以便进行动态设计和确保施工安全,以检验工程效果。高边坡的坡 *** 移监测 *** 一般可分为简易观测法和专业仪器监测法,对于一般的高边坡均要求实施简易观测,简易观测由施工单位现场技术人员负责完成;对于重点复杂的路堑高边坡或滑坡病害除要求采用简易观测外,还必须对其坡体变形进行专业仪器监测,专业仪器监测采用钻孔测斜仪监测,要求委托专业单位承担。坡体深部位移监测期限一般一年以上,其监测周期为每月一次,雨季或坡体变形较大等特殊情况与要求应加密监测,遇有坡体变形不稳定应延长监测期限,直至坡体稳定、变形终止或在安全的限值范围内。
以上路基施工过程的监测与观测工作,除一些相应简单的可用简单仪器进行观测外,施工单位应委托有相应资质的单位进行监测与观测。
